今年新核電機組還核準不?哪些可能獲批?

2016-06-28 08:45:17 中國核能

所謂“時間過半,任務過半”,轉眼6月即將結束,2016年只剩下半年。但核電界的“黎明”似乎靜悄悄,自2015年12月16日,國務院常務會議決定,核準廣西防城港紅沙核電二期工程“華龍一號”三代核電技術示范機組和江蘇連云港田灣核電站擴建工程項目以來,整個2016年上半年沒有一臺核電機組獲批。那么,今年,是否會有新的核電機組獲批呢?如果需要核準,哪些項目最有機會呢?

難忘2015

2015年成為中國核電重啟元年,年內共核準8臺核電機組(防城港3、4號機組,田灣5、6號機組,紅沿河5、6號機組,福清5、6號機組),為2011年福島事故之后我國核電項目核準規模最大的一年,而其中7臺于年內開工建設。

實際上,“十二五”收官在即,2015年最后一個月成為中國核電項目密集開工期。2015年12月22日,福建福清核電站6號機組宣布開工,這是福清核電站今年開工的第二臺“華龍一號”示范機組。此前福清核電5號機組已于今年5月7日開工。2015年12月24日,防城港核電站3號機組澆筑第一罐混凝土,而防城港核電站3、4號機組是在12月16日的國務院常務會議上被核準的,也是英國布拉德韋爾B項目的參考電站。而同時在16日獲批的還有江蘇連云港田灣核電站5號、6號機組則趕在12月27日正式開工建設。此外,遼寧紅沿河核電站5號、6號機組分別于2015年3月29日和7月24日開工。作為我國東北地區第一座大型商用核電站,紅沿河核電站5、6號機組采用自主核電技術品牌ACPR1000.

與此同時,2015年國內有6臺核電機組投入了商業運行。分別為:方家山核電2號機組,陽江核電2號機組,寧德核電2號機組,紅沿河核電2號機組,福清核電2號機組,海南核電1號機組。

展望2016

乘著2015年核電重啟的東風,不少業界人士對核電持樂觀的態度,甚至提出核電進入新的黃金時代。根據報道,業界似乎也應該有這個自信。

我國去年對外宣布,到2030年中國二氧化碳排放達到峰值,并爭取盡早實現,2030年單位GDP二氧化碳排放比2005年下降60%~65%,非化石能源占一次能源消費比重達到20%左右。“為實現上述目標,‘十三五’期間中國將大幅度增加非化石能源消費比重。”國家能源局副局長王曉林表示。日前,有記者還從國家能源局獲悉,由能源局牽頭制定的核電“十三五”規劃已有初步方案,正在征求意見。規劃涉及核電發展中長期展望,到2020年,我國核電裝機容量要達到“運行裝機5800萬千瓦、在建裝機3000萬千瓦“的發展目標,預計2030年核電裝機規模將達到1.2億~1.5億千瓦。

截至目前,我國核電機組運行容量2831萬千瓦、在建2672萬千瓦。簡單推算,要達到”十三五”末期的規劃目標,接下來每年需要開工建設6-8臺核電機組。有人會問,不按這個節奏會怎么樣?按照核電項目的工期,比如“華龍一號”首堆整體建造工期預計62個月;CAP1400示范工程工期初步評估控制在50—56月,需要保持一定的核準節奏,否則“十三五”規劃將無法按期完成。

當然,核電發展也面臨著一些現實問題。如棄核現象的發生。

2016年全國兩會上,全國政協委員、中國廣核集團有限公司董事長賀禹聯合中國核工業建設集團公司董事長王壽君、國家電力投資集團公司董事長王炳華、中國核動力研究設計院院長羅琦等政協委員,聯名建議從政策上明確核電按基本負荷方式運行,確保核電滿發、多發,發揮核電在能源供給側結構性改革中的作用。賀禹說。“目前棄風、棄光現象已經很嚴重,又出現了棄核的苗頭,協調發展、綠色發展任重而道遠。”據他介紹,核電已經出現不能按基荷運行的情況。基荷運行是指機組長期以額定或接近額定功率運行,但是現在一些建成投產的機組被要求參與深度調峰,甚至長時間停機備用。2015年全國新核準核電機組數達到8臺,但全國核電平均利用小時數較上一年下降437小時,降幅達到5.6%,相當于少發125億度電,有的核電機組平均利用小時數已經低至5000小時。

核電的發展既需要講究安全性,也需要講究經濟性。棄核現象的發生應該說核電業界也是一個警醒,也對新核電機組的核準或多或少會產生影響。當然,筆者判斷,按照發展規劃的權威性,按一定節奏開展核電機組核準應是大概率事件,所以2016年下半年值得期待。

是誰?

那么,哪些籌備項目將成為下半年的“幸運者”呢?筆者以為:



第一梯隊

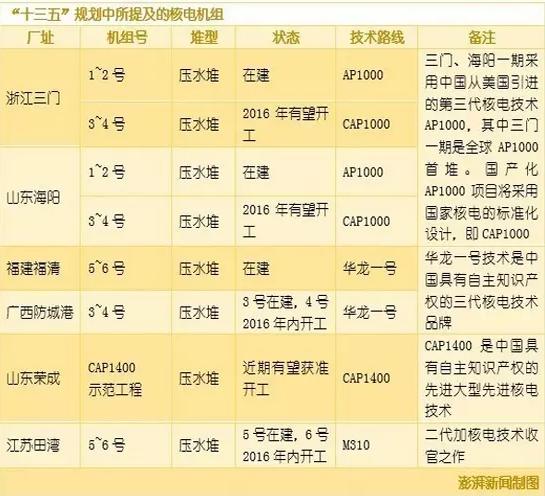

CAP1400示范工程

國家“十三五”規劃綱要在“建設現代能源體系”章節提及:以沿海核電帶為重點,安全建設自主核電示范工程和項目,具體到能源發展重大工程,規劃提出:建成三門、海陽AP1000項目。建設福建福清、廣西防城港華龍一號示范工程。開工建設山東榮成CAP1400示范工程。開工建設一批沿海新的核電項目,加快建設田灣核電三期工程。積極開展內陸核電項目前期工作。加強核燃料保障體系建設。

在2015年年底召開的全國能源工作會議上,國家能源局局長努爾˙白克力就曾明確提到“穩妥推進一批新的沿海核電項目核準建設,開工建設CAP1400”。

6月15日,國家電投董事長王炳華、國家核電副總經理王鳳學一行赴哈電集團調研CAP1400主泵屏蔽電機研制情況。16日,各方又來到沈鼓集團實地考察了CAP1400全流量試驗臺架的建設進展情況,并召開了CAP系列主泵國產化高層協調會,制定了相關行動項。

6月21日,國家電投董事長王炳華到位于山東榮成的大型先進壓水堆核電站重大專項CAP1400示范工程現場(簡稱“CAP1400示范工程”)調研。王炳華充分肯定了CAP1400示范工程及相關配套設施的工作進展,強調模塊化施工要勇于創新和變革,提高工廠化制作的比重,降低現場施工成本。他要求,要認真貫徹落實有關專題會議精神和要求;充分認識到建設CAP1400示范工程的重要意義;嚴格控制工程造價、工期,創優質工程。

第二梯隊

遼寧徐大堡1、2號和廣東陸豐1、2號機組

作為AP1000技術在我國國內的第二梯隊待開工項目,徐大堡和陸豐核電項目均有望在今年取得新進展。其中,陸豐作為中廣核集團首個AP1000項目,更是寄希望于今年實現項目主體開工。

徐大堡1、2號機組在爭取核準的道路上從未松懈,早在2014年《國務院關于近期支持東北振興若干重大政策舉措的意見》中就提到“適時啟動遼寧徐大堡核電項目建設”。

上月,中國核能平臺刊發了遼寧徐大堡的相關文章,是一個重要風向標。同時,AP1000全球首堆進入調試階段,也是好的因素。

第三梯隊

漳州1、2號機組,寧德5、6號機組,三門3、4號機組和海陽3、4號機組

作為“華龍一號”國內示范項目的福清5、6號機組和防城港3、4號機組都在順利推進。

根據目前技術路線安排情況,漳州1、2號機組和寧德5、6號機組將成為“華龍一號”技術在國內發展的第二批目標廠址,也有可能在今年獲得突破。

AP1000方面,三門3、4號機組和海陽3、4號機組均為已開工廠址的二期擴建工程,只要一期工程進展順利,相信不會存在太多障礙,所面臨的應該僅是時間問題。

作為第三陣營成員,可能需要付出更大的努力哦,加油!

最后

內陸的湖南桃花江核電項目、湖北咸寧核電項目、江西彭澤核電項目,筆者認為,希望就在前方,不拋棄、不放棄!
